La ampliación tiene una inversión de USD 1,84 millones y permitirá conectar 110 MW del parque eólico Villonaco III al Sistema Nacional Interconectado.
La ampliación de la subestación Loja a 138 kV registra un avance global del 78,41 %, según información del Gobierno. La obra busca reforzar la capacidad de transmisión eléctrica y atender el incremento de la demanda en el sur del país, indico el ministerio de Ambiente en su pág web.
Los trabajos están a cargo del Ministerio de Ambiente y Energía (MAE) y la Corporación Eléctrica del Ecuador (Celec EP), con una inversión de USD 1,84 millones, sin IVA.

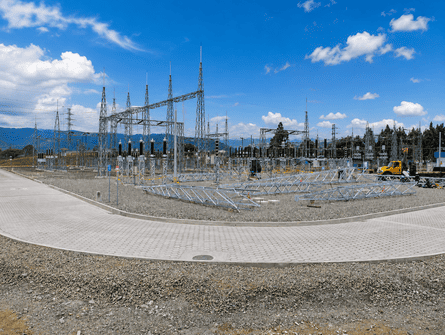

El proyecto contempla la instalación de una bahía de línea a 138 kV. Actualmente se ejecuta el montaje de los componentes electromecánicos, etapa previa a las pruebas necesarias para poner la infraestructura en funcionamiento.
La entrada en operación de la ampliación permitirá incorporar al Sistema Nacional Interconectado hasta 110 MW de potencia provenientes del parque eólico Villonaco III, proyecto que se encuentra en construcción y registra un avance del 55 %, de acuerdo con la información oficial.
La conexión de esta generación está prevista como parte del proceso de incorporación de nuevas fuentes renovables a la red eléctrica nacional. Villonaco III corresponde a un proyecto privado y su generación será incorporada al sistema mediante la infraestructura de transmisión ampliada.
La obra de la subestación Loja tiene prevista su entrada en operación durante el último trimestre de 2026.
La ampliación forma parte de las intervenciones previstas en el Sistema Nacional de Transmisión, con el objetivo de aumentar la capacidad de conexión y transmisión de energía en la zona sur del Ecuador, particularmente ante el crecimiento previsto de la demanda eléctrica.
La infraestructura también permitirá disponer de las condiciones técnicas necesarias para incorporar nueva generación renovable al sistema, mientras avanzan los proyectos de generación eólica en la provincia de Loja.
